天津北方網訊:于家堡金融區首座110千伏變電站土建工程基本完成。同時,該變電站的輸電電纜線路也正在施工中,其中900米電纜將“翻過”紫雲公園的鹼渣山。預計今年年內,該變電站將建成投用,屆時將爲于家堡金融區首批竣工的樓宇提供電力支持。
電站將在年內投產
昨天上午,記者來到于家堡110千伏變電站施工現場,這座地上兩層、地下一層的變電站主體結構已經完成。“這座變電站最特別之處就是,它是建在南能源中心上方的變電站。下方不是土地,而是地下四層的能源中心和車庫。”現場項目經理萬學軍說,“因爲它處在地下設施的一個角上。所以,從建設伊始就要在各個細節仔細考慮。這個項目的工程樁長19米,深入37米的地下。受設備限制,站內挑高達9.9米,施工難度非常大。”
于家堡110千伏變電站最終規模爲3臺50兆伏安的主變壓器,本期規模爲2臺50兆伏安的主變壓器,110千伏進出線4回,10千伏出線24回。于家堡金融區是金融產業的聚集地,對於金融企業來講,停電造成的損失是難以想象的,因此,于家堡地區將打造可靠的電網,爲企業保駕護航。
預留排管避免破路

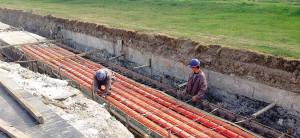

“米蘭—于家堡110千伏電纜線路”工程也在同步建設中。在施工現場,3.2米深的基坑已經完成開挖,23根橘色的排管整齊地排列在基坑底部,即將進行混凝土的澆築。國網天津濱海供電建設部王樂兵說,“該工程路徑全場4667米,其中900米將穿越紫雲公園的鹼渣山。”爲了避免影響中央大道的交通通行,本工程路徑選擇了跨越鹼渣山。
“在國網天津濱海公司的積極協調下,克服了破路、破綠等諸多困難,目前,從起點到鹼渣山北側的線路施工基本完成,即將開始鹼渣山路徑的施工。”王樂兵說。同時,該變電站土建工程基本完成,待全部調試完成後,將於年內投產,爲于家堡首批竣工的樓宇提供電力支持。新報記者王晶
